甘孜日報 2022年08月26日
火速馳援電力保供

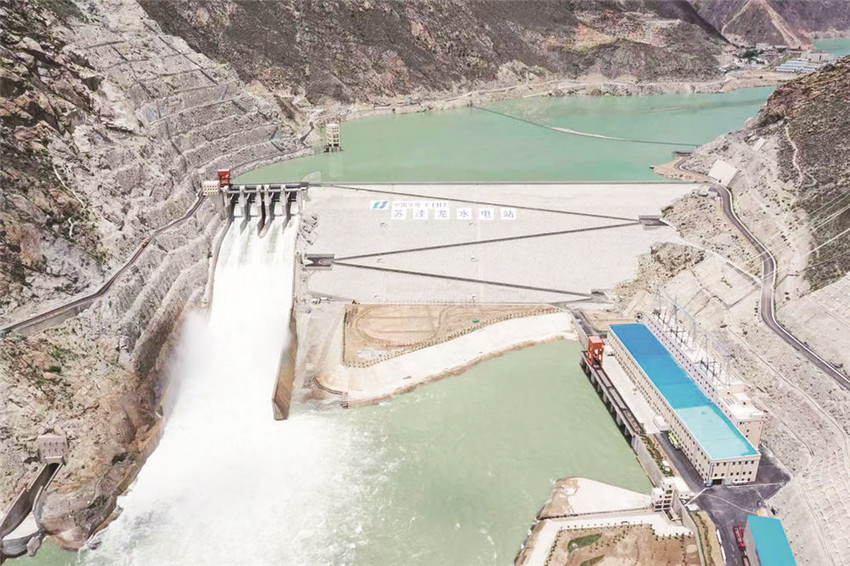

圖為蘇洼龍電站大壩。
本網訊 在全國大范圍遭遇極端高溫、干旱、電力供需矛盾突出之時,8月25日14時49分,金上公司蘇洼龍水電站第二臺(3號)機組72小時滿負荷(300MV)試運行圓滿完成,試運行期間各項運行數據正常,溫度、振動擺度等工況良好,并正式轉入商業運行。
8月中旬以來,蘇洼龍水電站入庫流量超1000立方米/秒,完全滿足兩臺機組發電需要。“作為能源央企,我們必須堅決扛起電力保供政治責任,抓好投產機組運行維護,在保證安全質量的前提下加快后續機組安裝調試,盡最大可能早發電、多發電,全力助力打贏迎峰度夏電力保供攻堅戰。”面對電力保供的嚴峻形勢,華電金上公司黨委書記、董事長胡貴良在生產例會(huì )上強調。
為了電力保供,華電金上公司安排工作組現場駐點指導,技術人員連日奮戰在設備調試現場。8月15日,蘇洼龍電站3號機組完成并網調試準備工作。
8月16日,機組啟動并網調試。主變沖擊合閘成功!機組帶負荷成功!甩負荷試驗成功……“3號機組并網試驗全部圓滿高效完成!各項試驗結果正常!指標正常!”8月19日凌晨4點17分,華電金上公司生產技術部負責人在工作群中寫道。
8月22日,3號機組正式進入72小時試運行。到8月25日,調試和試運期間累計向四川輸送電量2730萬千瓦時。
華電金上蘇洼龍水電站共安裝4臺30萬千瓦機組,首臺機組已于7月19日投產發電。“目前,蘇洼龍電站兩臺30萬千瓦機組正滿負荷運行,每天可產生1440萬千瓦時的清潔可靠電力,可滿足300萬戶家庭或1000棟大型寫字樓的用電需求。后續兩臺機組安裝調試也正有序進行,將于年內全部投產發電。”華電金上蘇洼龍分公司負責人說。
金沙江上游清潔能源基地是國家“十四五”重點建設的九大清潔能源基地之一,規劃總裝機容量近6000萬千瓦,蘇洼龍電站投產發電拉開了該基地大規模奉獻清潔能源的序幕。預計到“十四五”末,基地投產裝機容量將達800萬千瓦,年均發電量超200億千瓦時,將成為保證能源安全、建設新型電力系統和實現雙碳目標的重要力量。
記者 丁瑤 文/圖
